Пояснення термінів виготовлення м’якого охолоджувача

«Виробництво триває від 30 до 45 днів» — це відповідь, яку отримують більшість покупців, і це правда, але вона описує лише середину терміну. Реальність від замовлення до складу включає відбір зразків, цикли перевірки, надходження матеріалів, перевірку, морські вантажні перевезення та митне очищення, а затримки, які призводять до руйнування дат запуску, майже ніколи не відбуваються на виробничій лінії. Вони відбуваються раніше, в погодженнях і матеріалах. Цей посібник розбиває всю часову шкалу на її реальні компоненти, показує, де насправді втрачається час, і пояснює, як стиснути розклад, не вдаючи, що фізика не застосовна. Sealock (YiFuLong Outdoor Gear Co., Ltd.) вказує на 7–15 днів відбору зразків і 30–45 днів виробництва, і це пояснює, що стоїть навколо цих цифр.


Що має означати термін виконання

Визначте його належним чином, інакше ви будете планувати проти неправильного числа. У строгому розумінні термін виконання означає загальну тривалість від затвердження замовлення на купівлю до виходу готового одягу з фабрики. Але цифра, яка насправді потрібна бренду, є ширшою: ;загальний час, що минув від розміщення виробничого замовлення до отримання готової продукції, готової до продажу, охоплюючи;відбір зразків, підгонку та остаточне затвердження; постачання тканини та оздоблення та надходження на фабрику; об’ємний розкрій, шиття та оздоблення; контроль якості та пакування; фрахт, митне оформлення та вхід на склад.

Заводський час виконання замовлення та час виконання замовлення – це різні цифри. Плануйте другий.

Відкриття, яке має змінити ваше планування

Це найкорисніша річ у дослідженні, і вона суперечить тому, на чому зосереджують свій тиск більшість покупців: більшість брендів втрачають час перед початком шиття — доступність матеріалів і схвалення є звичайним вузьким місцем, а затримки з тканиною найважче відновити, тому що ніщо не може початися без ярдів на розкрійному столі. Пізнє схвалення кольору або тканина, яку немає в наявності на ранній стадії, каскадно проходить через кожен наступний етап.

Один виробник оцінює це кількісно: «Постачання тканини та фарбування є причиною від 45% до 55% затримок у перших замовленнях. Приблизно половина ризику затримки першого замовлення знаходиться на етапі, який більшість покупців вважають адміністративним.

Висновок випливає прямо: ;надійний спосіб захистити дату запуску — це заблокувати тканину та схвалення на ранній стадії, а не скорочувати виробництво пізніше. Погоня за фабрикою протягом шостого тижня не повертає час, втрачений за перший тиждень.

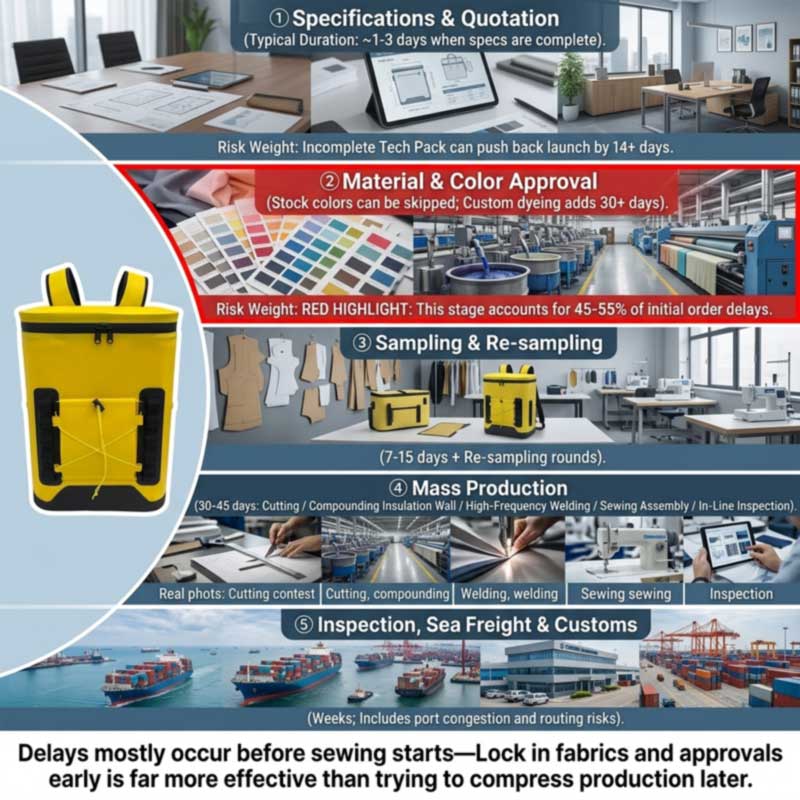

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Етап за етапом

1. Специфікація та пропозиція

Швидко, коли бриф завершено: контрольні показники показують, що перевірка технічного пакету та пропозиція приблизно через 1–3 дні після завершення специфікацій. Повільно, коли це не так — неповні технічні пакети є основною причиною тертя, часто додаючи 14 або більше днів до дати початку проекту, тому що фабрика не може надати точну пропозицію або розкроїти тканину без точних вимірювань, специфікацій швів і списку матеріалів.

Для кулера «повний» означає назву: матеріал корпусу та деньє, тип ізоляції та товщину стінки, матеріал вкладиша та відповідність ринку, тип закриття та рівень ущільнення, місткість та внутрішні розміри з допусками, кріплення, джгут, спосіб брендування та упаковку.

2. Затвердження матеріалів і кольорів — справжнє вузьке місце

Порівняльні показники свідчать про 3–7 днів для вибору тканини та зразків у деяких програмах, але індивідуальні кольори, фарбування або спеціальні матеріали можуть зайняти більше часу — і «довше» може бути суттєвим: ;якщо бренд запитує тканини, пофарбовані на замовлення, або спеціальну обробку, часовий графік може подовжуватися на 30 днів або більше.

М’який охолоджувач має більше потоків матеріалів, ніж одяг: оболонкова тканина, піна із закритими порами, харчова підкладка, герметичні або водонепроникні блискавки, пряжки, стрічки та ярлики. Кожен має свій власний вхідний час виконання, а найповільніший встановлює дату початку. Фурнітура та оздоблення заслуговують на особливу увагу, оскільки вони малі, дешеві та про них регулярно забувають, але, навіть коли тканина та робоча частина готові, один відсутній функціональний або фірмовий компонент може перешкодити запуску виробництва.

3. Вибірка та ревізії

Sealock пропонує 7–15 днів для зразків і довше для початкової розробки, коли спочатку потрібно спроектувати шаблони та інструменти для зварювання. Змінна не створює; це кількість раундів — а раунди керуються якістю брифа та швидкістю зворотного зв’язку. ;Затримки у зворотному зв’язку від покупців або незрозумілі специфікації подовжують термін затвердження зразка, і одним із рекомендованих правил є ;48-годинне правило для перегляду зразків, щоб гарантувати, що імпульс не буде втрачено.

4. Масове виробництво — 30-45 днів

Що насправді відбувається всередині цього вікна для зварного охолоджувача: різання оболонки, піни та вкладиша; ламінування утепленої стіни; високочастотне зварювання корпусу, основи та закриття; пошиття шлейки, кишень, лямок і оздоблення; монтажно-метизний; поточний огляд; оздоблення та пакування.

Варто зауважити для планування: багато збірок кулерів проходятьдві різні виробничі лінії— лінія високочастотного зварювання та швейна лінія. У Sealock вони розташовані в окремих кімнатах на одному поверсі, а зшита конструкція є основною власною можливістю, а не стороннім кроком. Конструкція, яка використовує обидва, є дещо довшим внутрішнім шляхом, ніж лише зварний або зшитий продукт, що є однією з причин, чому складність впливає на вікно виробництва. Повна послідовність тутЯк виготовляються рюкзаки Soft Cooler.

5. Огляд

Забронюйте його приблизно на 80% завершеності, щоб був час для переробки. На кулері дайте час спеціально для перевірки води та пам’ятайте, що балансовий платіж зазвичай прив’язаний до успішної перевірки. дивПеревірка якості Soft Cooler перед відправкою.

6. Вантаж і оформлення

Сцену покупці найчастіше опускають зовсім. Океанський транзит плюс оформлення пунктів призначення додають тижні, і вони піддаються збоям поза чийого-небудь контролем: затори в портах, збої на маршрутах, митні чи геополітичні події можуть ще більше подовжити ці вікна, тому буфер доставки важливий. Останні умови маршруту ілюструють масштаби — один виробник зазначає, що перевізники змінюють маршрут навколо мису Доброї Надії, створюючи автоматичну затримку на 10-14 днів для відправлень до Європи. Кулери також громіздкі та заряджаються за об’ємом, що має більше значення для вартості, ніж часу; побачитиОптовий виробник рюкзаків-охолоджувачів: оптові ціни та умови FOB.

Поширені причини затримки

причина Типовий вплив Профілактика
Неповний технічний пакет До старту додано 14+ днів Спереду вкажіть матеріали, розміри, допуски, закриття та відповідність
Індивідуальний колір / індивідуальний матеріал 30+ днів; ~половина ризику затримки першого порядку знаходиться тут Використовуйте стандартні кольори для першого замовлення або негайно почніть лабораторію
Повільні відгуки покупців Розширює кожен цикл відбору проб Єдина особа, яка приймає рішення; Правило відповіді протягом 48 годин
Зміни дизайну в середині процесу днів до тижнів; може зробити недійсною пофарбовану тканину Рання конструкція замку та матеріальна база; розглядати зміни як нові елементи
Відсутні декоративні елементи або фурнітура Повністю блокує завантаження рядків Замовляйте обрізки раніше; підтвердити вхідні дати перед завантаженням рядка
Національні свята Тижні — Свято Весни — це багатотижневий зрив Замовляйте попереду уповільнення; перегляньте довідник по Китаю
Невдала перевірка / переробка Днів до тижнів Чіткі визначення дефектів і зразок золота узгоджені перед виробництвом
Вантажні та митні Тижні, змінна Побудувати буфер; не плануйте мінімальний транзит

Два з них заслуговують на увагу. Зміни в середині процесу дорогі як у часі, так і в грошах: ;перекос кольорів, повторне в’язання панелей або перепланування після того, як тканина вже пофарбована, додає кілька днів або тижнів — завчасно заблокуйте ключові елементи дизайну та основи тканини, а значні зміни розглядайте як нові коди товарів із власними очікуваними термінами виконання. І свята – це не виноска: національні свята в країнах виробництва вимагають або попереднього замовлення, або додаткового вбудованого буферного часу. Для сумок-холодильників, вікно замовлення яких припадає на період Весняного свята, це обмеження планування першого порядку — див.Виробник м’яких охолоджувачів у Китаї: повний посібник для OEM.

Як насправді стиснути часову шкалу

Важелі, які працюють, приблизно в порядку ефективності:

  1. Виберіть запасні матеріали та кольори запасу.Це усуває єдине найбільше джерело затримки на першому порядку — без лабораторного циклу занурення, без очікування партії барвника.
  2. Надішліть повну специфікацію.Готовий до виробництва бриф перетворює 14-денний цикл відкриття на 1–3-денну пропозицію.
  3. Попередньо схвалити основні матеріали для повторних програм.Стандартна порада полягає в тому, щоб попередньо затвердити основні тканини, щоб уникнути повторних лабораторних занурень — друге замовлення схваленого матеріалу відбувається значно швидше, ніж перше.
  4. Об’єднайте відгуки та швидко приймайте рішення.Одна особа, яка приймає рішення, одна консолідована відповідь, фіксоване зобов’язання. ;Консолідація ітерацій зразків шляхом надання чітких повних специфікацій є задокументованим важелем.
  5. Почніть із існуючої платформи.Зміни брендингу та специфікацій перевіреної зварної конструкції повністю пропускають розробку зразків і зварювальних інструментів.
  6. Замовлення в міжсезоння.Заводське завантаження є реальним обмеженням; той же порядок, розміщений у тихішому вікні, розкладається швидше.
  7. Авіаперевезення, тільки в екстрених випадках.Чесне обґрунтування: «повітряні вантажні перевезення можуть відновитися на два-чотири тижні в кінці, але в кілька разів дорожче, ніж морські перевезення, тому вони працюють як екстрений важіль, а не як план.
Що не можна стиснути.Зварювання, ламінування стін і затвердіння потребують часу; їх поспішна робота призводить до дефектів, які не проходять перевірку, і це коштує більше часу, ніж вони заощадили. Випробування води потребує тривалості, щоб виявити повільне просочування. Морські вантажоперевезення фіксуються географією. Постачальник, який погоджується на будь-який крайній термін, не обговорюючи матеріали, затвердження кольору та заводське завантаження, не планує, а графік, погоджений на оптимізмі, є найпоширенішим шляхом до пропущеного сезону.


Планування назад: напрацьований графік

Працюйте з моменту розміщення, а не з моменту замовлення. Відніміть у такому порядку:

Відступіть від дати на полиці Дозволити
Прийом на склад, контроль якості та листинг Днів до тижня
Внутрішня доставка з порту днів
Розмитнення Дні, змінні
Океанський транзит Тижні, залежно від маршруту — додайте буфер
Передвідвантажувальна перевірка та будь-які доопрацювання До тижня
Масове виробництво 30-45 днів
Вхідний матеріал (найдовша провідна позиція) днів до тижнів; 30+, якщо пофарбовано на замовлення
Раунди відбору та затвердження 7–15 днів плюс ревізії
Специфікація та пропозиція 1–3 дні, якщо завершено
Святковий буфер Тижнів, якщо розклад перетинає Свято Весни

Для літнього прохолодного діапазону ця арифметика зазвичай визначає дату зобов’язання восени або на початку зими. Бренд, який запускає весну для запуску в червні, вже втратив сезон — а охолоджувачі є сезонними, тому товари, які надходять із запізненням, чекають рік, а не місяць. Комерційні наслідки описані вЯк створити власний бренд рюкзаків Cooler.

Не забудьте перезамовити.Якщо перша партія розпродана, заміна займає ті самі 30–45 днів плюс вантаж — тому розпродаж у середині сезону означає, що поповнення запасів надійде після сезону, якщо повторне замовлення не було заплановано в початковому графіку. Визначте момент запуску повторного замовлення до того, як прибуде перша партія.


Терміни виконання замовлення Sealock

Цитата Швидке отримання повної специфікації
Відбір проб 7–15 днів; довше для початкової розробки, а шаблони та інструменти для зварювання розробляються
виробництво 30–45 днів після підтвердження зразка та депозиту
Умови MOQ 300 штук на дизайн; FOB Гуандун
Можливість Внутрішні високочастотні зварювальні лінії та швейні лінії — окремі приміщення, один поверх; багато збірок використовують обидва
якість IQC / IPQC / OQC, відбір проб AQL, підтвердження золотих зразків, тестування партії з повним зануренням у воду; SGS або QIMA вітаються
Походження Китай або В'єтнам за тією ж специфікацією
Сертифікати ISO9001, BSCI, SMETA P4, GRS, HIGG, СКАНУВАННЯ

Платформи, які скорочують перший графік — існуючі зварні збірки в стандартних кольорах, тому без розробки візерунків і без партії барвників:

Зображення Модель Чому це скорочує графік Посилання
28L airtight-zipper insulated backpack cooler SL-I274 28-літровий герметичний рюкзак-охолоджувач на блискавці (SL-I274) Перевірена 48-годинна герметична збірка, чотири стандартні кольори Переглянути
Insulated soft cooler backpack with molded lid SL-E050B Ізольований рюкзак-холодильник, лита кришка (SL-E050B) Уже розроблено два розміри — розширення асортименту без нових інструментів Переглянути
Roll-top leakproof soft cooler SL-I288 Герметичний м'який охолоджувач з роликовим верхом (SL-I288) Існуючі коричневі/сірі кольори; відмінний без індивідуальної партії барвників Переглянути
Insulated leakproof cooler backpack SL-I075A Ізольований герметичний рюкзак-охолоджувач (SL-I075A) Платформа Value у трьох стандартних кольорах Переглянути

Поширені запитання: час виконання робіт із м’яким охолоджувачем

Питання: Скільки часу займає виробництво м’якого кулера?

A: Масове виробництво зазвичай триває 30–45 днів після підтвердження зразка та депозиту, а зразки – за 7–15 днів до цього. Але замовлення на склад довше — додайте специфікації та цінову пропозицію, вхідний матеріал, перевірку зразків, перевірку, морське перевезення та митне очищення. Два-три місяці після затвердження – це реалістична цифра планування.

З: Звідки насправді беруться затримки?

A: Переважно перед початком виробництва. Наявність матеріалів і схвалення є звичайним вузьким місцем, а затримки з виготовленням тканини найважче виправити, тому що ніщо не може початися без матеріалу на столі для різання — один виробник пояснює 45–55% затримок першого порядку пошуком і фарбуванням тканини. Пізнє схвалення кольору каскадує через кожен наступний етап.

З: Скільки додає нестандартний колір?

A: Потенційно 30 днів або більше, оскільки індивідуальне фарбування передбачає власний цикл затвердження в лабораторії та час виконання партії барвника. Для першого замовлення в умовах дефіциту часу вибір кольору на складі є єдиним найефективнішим способом захистити графік.

З: Чи можу я прискорити виробництво, якщо запізнююся?

A: Тільки в межах. Авіаційні вантажні перевезення можуть відновитися за два-чотири тижні в кінці вартістю в кілька разів дорожчою за морські, що робить їх не плановим, а екстреним важелем. Зварювання, ламінування стін і перевірка водою займають багато часу, а поспішна робота призводить до дефектів, які не проходять перевірку, і це коштує більше часу, ніж економить. Захистіть дату, заблокувавши матеріали та схвалення на ранній стадії, а не стискаючи виробництво пізніше.

Питання: як далеко я повинен замовляти літній асортимент?

A: Працюйте в зворотному напрямку від вашої дати на полиці до отримання на складі, внутрішньої доставки, митниці, океанського транзиту, інспекції, виробництва протягом 30–45 днів, вхідних матеріалів, відбору зразків і затвердження — потім додайте святковий буфер, якщо графік перетинає Весняний фестиваль. Для більшості літніх прохолодних діапазонів, які ставлять зобов’язання восени або на початку зими.

З: Що найбільше впливає на мій час виконання?

Відповідь: повна специфікація та стандартний колір. Готовий до виробництва бриф перетворює двотижневий цикл відкриття в котирування від одного до трьох днів, а стандартний колір усуває партію барвника з критичного шляху. Після цього: швидкий консолідований зворотний зв’язок під час вибірки та початок із існуючої платформи, а не розробка нового шаблону.

Плануєте графік?Sealock (YiFuLong Outdoor Gear Co., Ltd.) виробляє зварні та зшиті м’які охолоджувачі в Китаї та В’єтнамі, вказуючи 7–15-денний відбір зразків і 30–45-денний термін виробництва. Надішліть свою дату на полиці, і команда попрацює з вами в календарі в зворотному напрямку — і прямо скаже, якщо вона не підходить.

Електронна пошта:info@sealock.com.hk |  Телефон: +86-13632981825  | Перегляньте асортимент м’яких охолоджувачів

Наведені тут контрольні показники та статистика затримок відображають загальнодоступні джерела виробництва одягу та текстильних виробів станом на середину 2026 року та відрізняються залежно від фабрики, продукту, матеріалів і сезону. Розклад вантажних перевезень, зокрема, змінюється залежно від умов маршруту. Підтвердьте поточні терміни виконання та потужність у свого постачальника, перш ніж призначити дату запуску.
